Báo giá xây nhà phần thô mới nhất 2019
VẬT LIỆU SỬ DỤNG
Cam kết sử dụng vật liệu chính hãng và đúng thoả thuận trong hợp đồng. Tuyệt đối không đưa vật tư giả, vật tư kém chất lượng vào thi công công trình. Bao kiểm tra, kiểm định CHẤP NHẬN CHỊU PHẠT 100 TRIỆU ĐỒNG nếu chủ đầu tư phát hiện công ty vi phạm. Trình mẫu vật tư trước khi thi công.

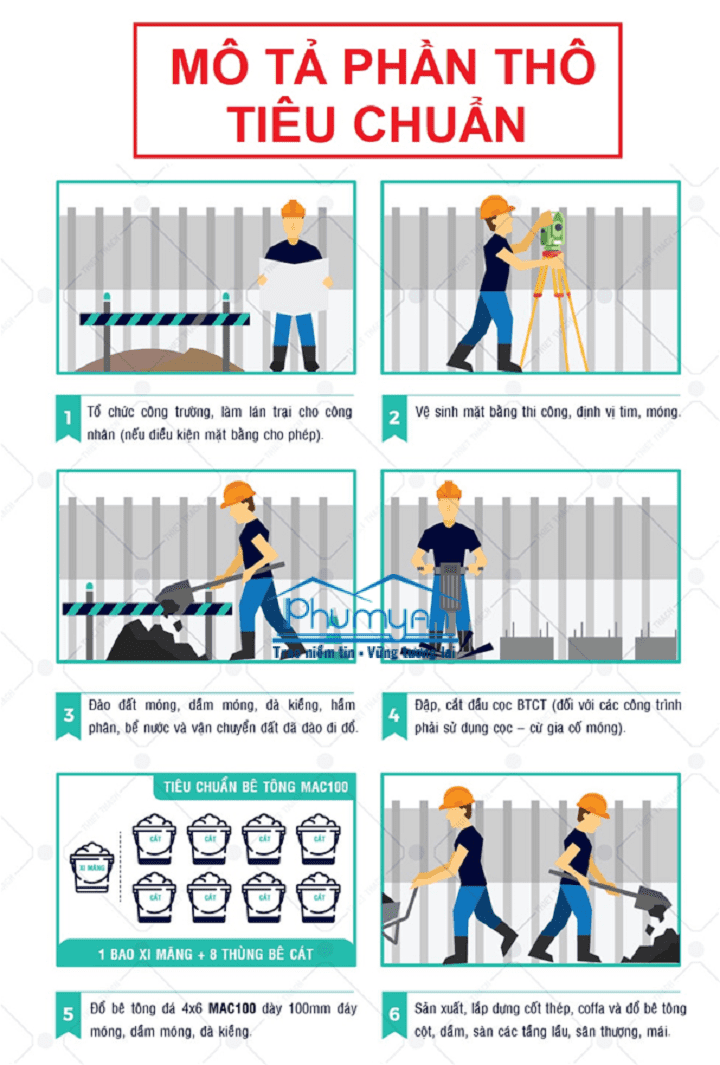

BIỆN PHÁP VÀ TIẾN ĐỘ THI CÔNG
Thời gian thi công
Tổng diện tích sàn 200 - 400 m2
3.5 - 5 tháng
Phần móng
10 - 15 ngày
Phần sàn
08 – 12 ngày
Ghi chú:
- Với công trình có quy mô lớn hơn hoặc dạng công trình biệt thự, văn phòng. Tiến độ thi công sẽ do hai bên thống nhất thoả thuận (phụ thuộc nhiều vào tiến độ thi công hoàn thiện của Chủ Đầu Tư)
- Trong trường hợp cần rút ngắn thời gian so với thời gian cơ sở trên thì phải sử dụng phụ gia đông kết nhanh bê tông để rút ngắn thời gian tháo coffa.
Hãy liên hệ với chúng tôi để được tư vấn và báo giá tốt nhất.
CÔNG TY TNHH XD VÀ TM PHÚ MỸ AN
Trụ sở chính: 491 Lê Quang Định, P1, Quận Gò Vấp, TP HCM
Văn phòng: 12/4C Đường số 8, KP4, Hiệp Bình Phước, Thủ Đức
Hotline: ☎️ 0938 303 949 - 0964 625 745
Website: https://xaydungphumyan.vn/
" KHÔNG NGẠI XA, KHÔNG NGẠI KHÓ, NHỎ VẪN LÀM"
